雄安新区高铁站片区供热(冷)工程项目第一阶段跟踪审计进入收尾阶段 发布时间:2021-11-10

我公司跟踪审计的雄安新区高铁站片区供热(冷)工程内容包括:3座能源站、48座热力站、1座监控中心、供热管网25.2km。第一阶段主要施工项目为1号能源站、供热管网8.3km,目前1号能源站土建工程、机电安装工程、1号能源站烟囱已完工,景观工程铺装完成40%,绿化工程未施工;供热管网1标段已完工,2标段正在进行管道保温施工。第一阶段总体进度完成92.5%。

高铁站片区供热(冷)工程项目第一阶段跟踪审计我公司采用驻场方式+后台项目组配合的方式进行,跟踪审计过程中,审计组目前共发现14个问题,发出14份审计联系单。问题涉及:合同管理,分包管理、现场资料管理、监理履职等问题。上述问题经与项目单位沟通目前已整改13个,已采取措施、正在推进整改的1个。

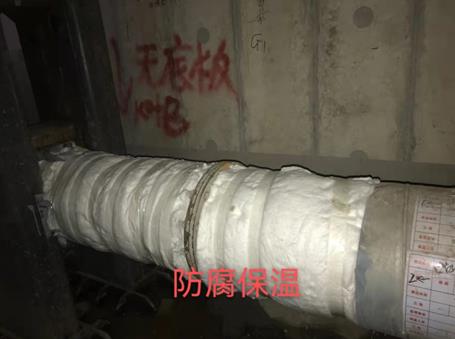

现场照片1:

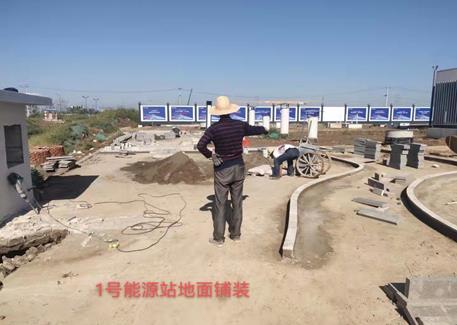

现场照片2





 造价二部

2021.11.9
