雄安集团高铁片区核心区供热(冷)工程项目的跟踪审计工作有序开展 发布时间:2020-12-09

受中国雄安集团有限公司委托我公司对雄安高铁片区核心区供热(冷)工程项目进行跟踪审计工作。我公司成立雄安高铁片区核心区供热(冷)工程项目跟踪审计组并派人驻场开展审计工作,目前雄安高铁片区核心区供热(冷)工程项目跟踪审计工作有序进行。

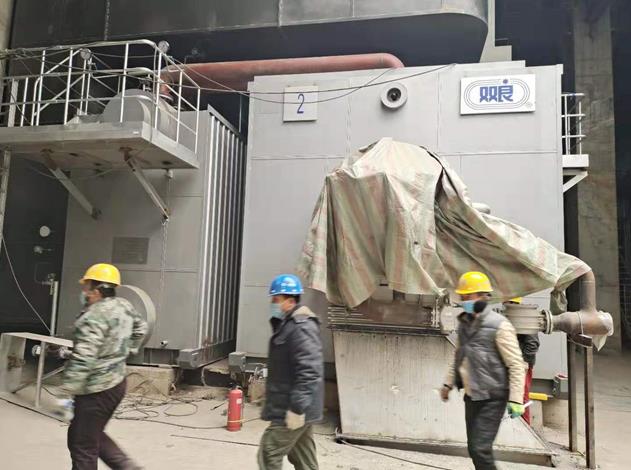

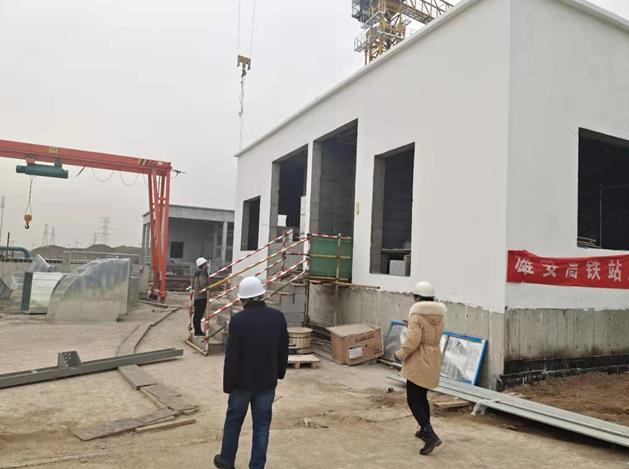

截止2020年11月25日项目形象进度整体完成70%,其中:主体结构已完成,配电室填充墙砌筑已完成,墙体刮腻子完成80%,备品备件间刮腻子完成65%,夹层填充墙砌筑完成55%,南侧基槽流态固化土回填完成60%,西侧基槽流态固化土回填完成35%电气-3层南段桥架敷设完成98%,电气-2层南段桥架敷设完成95%-3层通风管道安装完成95%,-2层通风管道安装完成70%,-1层通风管道安装完成35%锅炉入口热力管安装完成90%-3层热力管道安装45%-3层南侧给水管安装完成45%-3层烟道管道安装完成70%-3层消防系统完成90%-2层喷淋系统安装完成55%消防管道安装完成2%变配电室高压柜安装完成98%配电室变压器安装完成89%给排水锅炉区东北侧立管完成92%电缆沟支架安装完成20%热力管线安装完毕开始进水试压。
